液压机械与元件
黑龙江液压顶升装置制造厂家~沧州鼎恒液压厂家定做液压顶升设备
2023-08-18 17:44  浏览:21
价格:未填
发货:3天内
发送询价
 DSJ-200-2700液压顶升装置有二台辅助油泵,一台工作、一台备用。辅助油泵中,其大泵作补油泵用,给主液压传动补油;小泵作控制用,给制动系统、操作系统、调绳系统供油。司机通过操作液压式比例先导伐的手柄扳到不同角度,就可使主油泵输出不同的流量,使液压提升设备得到不同的提升速度。当液压式比例先导伐的手柄扳到 大位置时,提升速度 大。当液压式比例先导伐的手柄扳到中立位置时,液压提升设备停车。当手柄反方向扳动时,液压提升设备反方向运行。
DSJ-200-2700液压顶升装置采用远距离液控操纵方式。司机通过操作液压式比例先导伐给主油泵的比例油缸输入由低到高的压力油,使主油泵的行程调节器动作,改变主油泵摆动的缸体的倾角来改变主油泵的流量,以改变液压马达的转速,使提升机起动,加速运转。
液压提升倒装工艺原理与双钢低温储罐的安装工艺
  <一>、液压提升倒装工艺原理

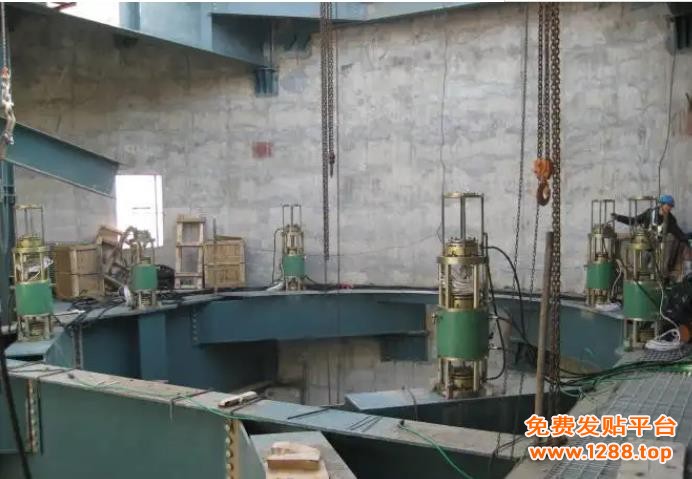

  液压提升倒装法安装大型储罐的施工技术是以松卡式千斤顶(单台承载力为10t以上,液压行程为100mm以上)为主体,配以液压泵站、液压管路以及专用提升架等配件,组成大型储罐液压提升成套设备。可适用于各种类型大型储罐(拱顶罐、浮顶罐、内浮顶罐等)的液压提升施工。
  在储罐基础及储罐底板施工验收完哔,且完成罐顶及顶部单层壁板的安装后,利用均布在储罐内侧的提升架,在上部安装上,下限位的单向卡头,其中上卡头带有液压油缸,动力来自中央控制台,高压油经软管送至双作用油缸(上卡头),通过换向阀实现油缸的往复动作。活塞杆为空心,中间穿有钢制提升杆。
  在油缸往复运动时,可完成提升杆的步进式工作。提升杆带动提升架上的滑板,滑板沿提升架上轨道移动,在滑板上装有两块托板,用托板上提罐壁下部临时固定的胀圈,如此往复,使储罐得以提升,实现倒装法施工工艺要求。
  <二>、双钢低温储罐的安装工艺
  双钢低温储罐结构复杂,以某项目的2台80000耐双钢LNG储罐为例,来探索安装工艺。该双钢储罐容积80000m³,总重2576990kg。主体由外罐和内罐构成,外罐内径60000mm,罐壁高度36500mm;内罐内径58000mm,罐壁高度34320mm。另外还有承压环、外罐拱顶、铝吊顶、保冷系统和罐顶开孔接管等辅助结构。该类储罐罐体高、直径大、质量大、结构复杂、材料种类多,施工难度大、质量要求高,因此储罐的安装工艺要充分考虑这些特点,先进可靠的安装工艺是储罐顺利建成的前提。
  本项目采用液压顶升倒装法组装外罐、正装法组装内罐的施工工艺,先安装外罐,后安装内罐。外罐液压顶升倒装是按照先施工罐底边缘板和中幅板,然后组装顶圈罐壁板、承压环和拱顶(包括铝吊顶),再借助罐内安装的液压千斤顶作为提升动力,自上而下施工其余壁板,从而完成外罐主体组装的储罐倒装施工方法。外罐壁应预留临时大门,内罐材料由此门运人罐内,外罐安装完成后正装法组装内罐,在内罐底边缘板安装完哔后,安装第1圈壁板,第1圈壁板立缝焊接完哔后,在罐内安装内挂临时钢平台,在此作业面上进行第2圈壁板的安装、组对和焊接。第1圈环缝焊接后,按照第1层作业面的要求在第2圈壁板上搭设第2层作业面,完成第3圈壁板的安装、焊接。在第2圈环缝焊接完哔后,将第1层作业面的临时钢平台拆除,在第3圈壁板上搭设下一层作业面,依此向上安装各圈壁板。然后安装罐底保冷结构的同时,安装内罐底中幅板。
  该项目内罐体的罐底、罐壁材料为9%Ni钢,内罐底板下面铺设泡沫玻璃砖保冷材料,对低温钢和泡沫玻璃砖保冷材料需要做好防雨措施。因该类储罐施工周期长,一般难以避开雨季施工,由于罐体高、直径大,防雨措施很难采取。安装工艺应选择先安装外罐、后安装内罐,内罐在建成的外罐内施工,既不需采取防雨措施;又避免了雨、雪、风等不利天气因素对内罐施工的影响。
  1、外罐安装
  先正装安装较上圈罐壁板;之后安装承压环、外罐拱顶和铝吊顶;再采用液压顶升倒装安装其余各圈罐壁板,避免了罐顶施工所需的大量架设工作和高空作业,安全风险大大降低。
  外罐安装顺序:施工准备→基础验收→外罐罐底板铺设、组焊→外罐顶圈壁板组焊→外罐壁承压环与顶圈壁板组焊→罐内临时支架安装、分片安装拱顶骨架→外罐顶板组焊及罐顶附件安装→铝吊顶组焊→液压提升设备安装→依次顶升安装组焊剩余各圈壁板并同步安装加强圈→外罐底圈壁板开设临时大门→外罐罐底大角缝、收缩缝组焊→内罐充水试验完成后外罐临时大门封闭→外罐气密试验。
  2、内罐安装
  内罐采用正装法安装,该安装工艺成熟,安全可靠,施工效率高,自动焊可以充分应用,有利于提高焊接质量。
  内罐安装顺序:罐底边缘素混凝土铺设*罐底边缘保冷施工。罐底边缘混凝土环梁施工*内罐底边缘板铺设、组焊一内罐第1圈壁板安装组焊。内罐第2圈壁板安装组焊*内罐壁板临时大门开设一内罐其余壁板安装组焊并同步安装加强圈一罐底中心部分素混凝土铺设、罐底中心部分保冷安装、罐底中心部分干砂铺设一罐底中幅板安装组焊。罐内管线及附件安装。内罐临时大门封闭。内罐充水试验。
  3、安装过程的关键点
  外罐液压顶升倒装、内罐正装安装工艺的关键内容和要点包括:外罐液压顶升设备的配置、外罐壁板安装用胀圈的制作安装、外罐临时出入门的开设、内罐第1圈壁板的安装及内罐临时大门的开设、内罐大角缝的组对焊接、内罐临时大门的封闭等。
  沧州鼎恒液压机械制造有限公司http://www.dinghengyeya.com)是早期生产液压顶推顶升设备的厂家,其产品在用户当中享有很高的信誉。在具有的先进技术水平。钢内筒提升设备储罐液压提升产品在大型储罐、水柜、煤气柜、电厂脱硫塔、火电厂烟囱钢内筒等钢结构的倒装顶升安装中得到普遍使用。并可以为客户设计制作特种提升设备。
联系方式
公司:沧州鼎恒液压机械制造有限公司
状态:离线 发送信件 在线交谈
姓名:殷先生(先生)
电话:0317-8296772
手机:13833722257
传真:0317-8296771
地区:河北-沧州市
地址:河北省泊头市南仓街72号
邮件:965419354@qq.com
发表评论
0评
